Это одна из наиболее сложных функции, выполняемых, как правило, менеджерами. Координация может осуществляться по выполнению любых функций, любых работ, между любыми компонентами системы или внешней среды.
Задача № 1
Для внедрения нововведения и получение на «выходе» предприятия конкурентно-способной продукции поручено оценить организационно-технический уровень производства. Если организационно-технический уровень не отвечает определённым требованиям (ОТУП должен находиться в границах от 0,98 до 1), разработать мероприятия, которые обеспечат повышение ОТУП в будущем.
Решение
Комплексный показатель организационно-технического уровня производства рассчитаем по формуле:
Котуп = а1Кту + а2Коу,
где Кту – показатель технического уровня производства;
Коу – показатель организационного уровня производства;
а1 и а2 –коэффициенты весомости соответствующих показателей ОТУП:
а1 + а2 = 1; а1 = 0,55; а2 = 0,45
Показатели технического и организационного уровня производства определяются как функция от частичных показателей:
Кту = f1(x1,x2,….xn);
Коу = f2(x1,x2,….xn),
где f1, f2 – функции зависимости между обобщёнными показателями и факторами;
x1,x2,….xn – показатели, которые влияют на Кту;
x1,x2,….xn – показатели, которые влияют на Коу;
Частичные показатели ОТУП определим по формулам:
;
,
где - фактическое значение і-го фактора;
- нормативное значение і-го фактора;

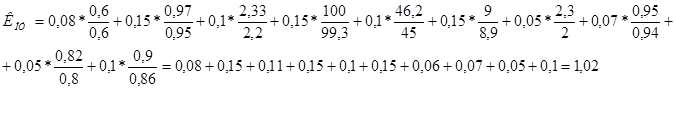

Таким образом:
Котуп = 0,55*0,95 + 0,45*1,02 = 0,98
Ответ: Котуп = 0,98 (организационно-технический уровень производства отвечает требованиям)
Задача № 2
Для планирования и управления исследовательской подготовкой инновационного проекта определённым службам предприятия поручено использовать сетевые методы планирования и управления.
Решение
Начальное событие совершается всегда в момент времени равное 0.
Ранний срок наступления события будем рассчитывать по формуле:
t0j = max (t0i + tij),
где t0i, t0j –ранние сроки наступления относительно предыдущего и последующего событий;
tij – продолжительность работы;
Поздний срок наступления события рассчитаем по формуле:
t*i = min (t*j - tij),
где t*i, t*j - поздние сроки наступления предыдущего и последующего событий соответственно.
Для определения резерва времени применим такие формулы:
полный Rij пол = t*j – t0i – tij ;
свободный Rсвij = t0j – t0i - tij ;
независимый Rнезij = t0j – t*i – tij;
поздний Rпозij = t*j - t*i – tij.
Rсв3-4 = 25-8-7=10
Rпоз3-4 = 25-18-7=0
R3-4пол =25-8-7=10
Rнез3-4 =25-18-7=0
Rсв6-9 = 58-45-7=6
Rпоз6-9 = 58-51-7=0
R6-9пол =58-45-7=6
Rнез6-9 =58-51-7=0
Rсв8-9 = 58-44-13=1
Rпоз8-9 = 58-45-13=0
R8-9пол =58-44-13=1
Rнез8-9 =58-44-13=1
Rсв12-15 = 114-110-2=2
Rпоз12-15 = 114-112-2=0
R12-15пол =114-110-2=2
Rнез12-15 =114-112-2=0
Rсв14-15 = 114-109-3=2
Rпоз14-15 = 114-111-3=0
R14-15пол =114-109-3=2
Rнез14-15 =114-111-3=0
